Wartezeit

Beim Verknüpfen von zwei Vorgängen kann auch eine Wartezeit (Zeitabstand) zwischen den Vorgängen definiert werden. Dabei kann die Wartezeit positiv oder negativ in Tagen, Wochen, Monaten oder Jahren definiert werden.

Berechnung der Wartezeit

Option Beschreibung/Inhalt Gantt-Beispiel

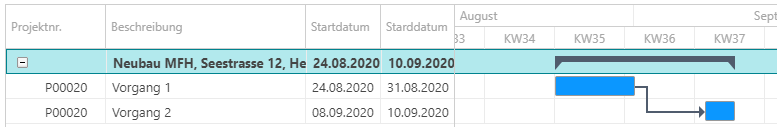

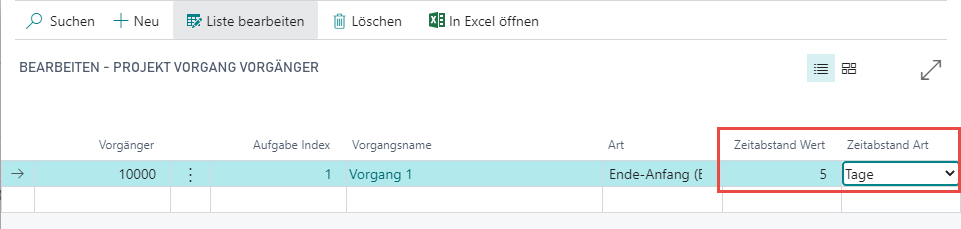

+ 5 Tage Wird bei einer EA Verbindung eine Wartezeit von 5 Tagen definiert, so berechnet Business Central ab dem Enddatum des „Vorgangs 1“ + 5 Tage für das Startdatum des „Vorgang 2“. Dabei werden Wochenend- und Feiertag nicht mitgerechnet.

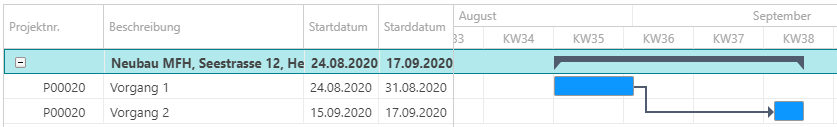

+ 2 Woche Wird bei einer EA Verbindung eine Wartezeit von 1 Woche definiert, so berechnet Business Central ab dem Enddatum des „Vorgangs 1“ + 2 Woche für das Startdatum des „Vorgang 2“.
- 1 Woche Wird bei einer EA Verbindung eine Wartezeit von – 1 Woche definiert, so berechnet Business Central ab dem Enddatum des „Vorgang 1“ – 1 Woche für das Startdatum des „Vorgang 2“
