Budgetierung und Prognose von Mengen/Einheiten
Die Projektkalkulation ermöglicht nebst der Überwachung der Kosten (Werte) auch eine Kontrollmöglichkeit von Mengen. Im Projektschema Zeilenlayout kann standardmässig die auszuwertende Bezugsgrösse (Einheit) hinterlegt werden.

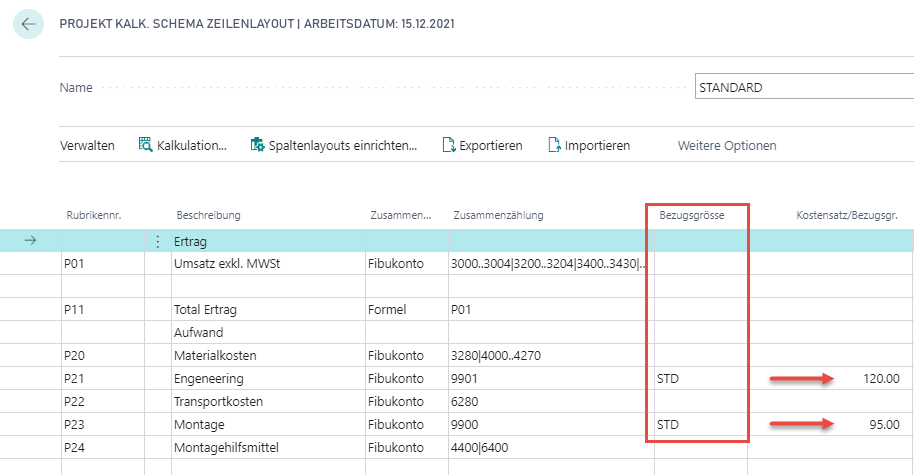

Menge und Kosten können bei Bedarf auch kombiniert werden. In diesem Fall wird der Kostensatz der entsprechenden Bezugsgrösse im Zeilenlayout erfasst. Wird z.B. auf der Position P21 Engineering 10 Std. als Budget erfasst, berechnet Business Central automatisch den Budget Wert 1‘200.00.

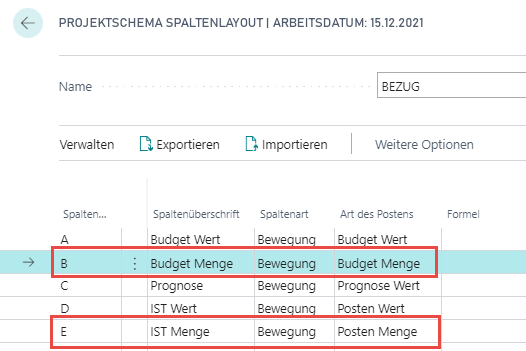

Im Projektschema Spaltenlayout werden anschliessend die Spalten mit den „Mengen“ Positionen, welche angezeigt werden wollen, definiert:

Es stehen folgende Postenarten zur Auswahl:
Posten Menge (IST Menge)
Budget Menge
Prognose Menge
Die Erfassung von Budget und Prognoseposten auf Basis der Mengen erfolgt analog zu den Werten!
