Überlastung
Wenn ohne Rücksicht auf die Auslastung der Kapazitäten eingeplant wird, kann das zu Überlastungen führen. Die Überlastung einer Ressource können Sie direkt ab dem PA prüfen und anzeigen.


Die Belastungsprüfung kann übrigens in den Einrichtungen auf automatisch eingestellt werden.
Nachher wird im Feld Überlast angezeigt, wo Ressourcen überlastet werden. Die eingeplanten Zeiten können nachher verschoben oder die Kapazität erhöht werden.

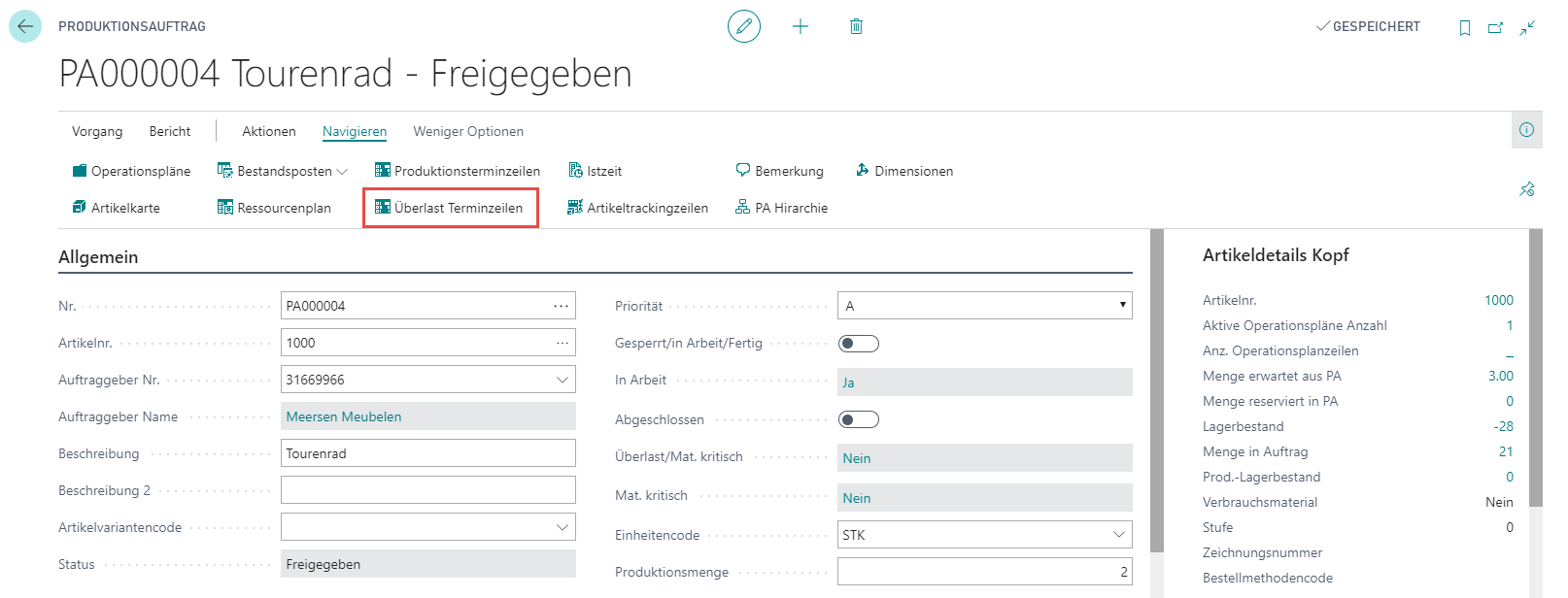

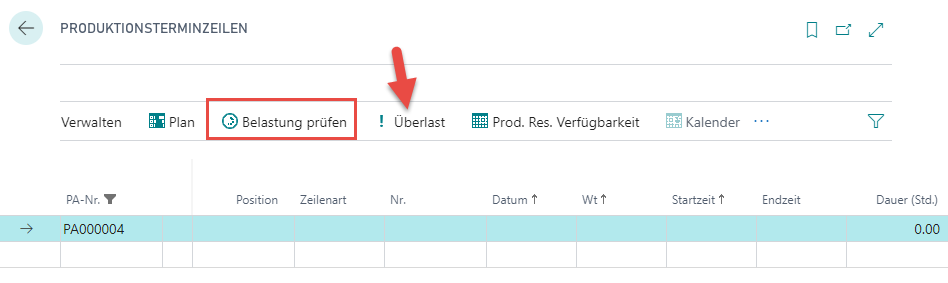

Anzeige der Überlastung

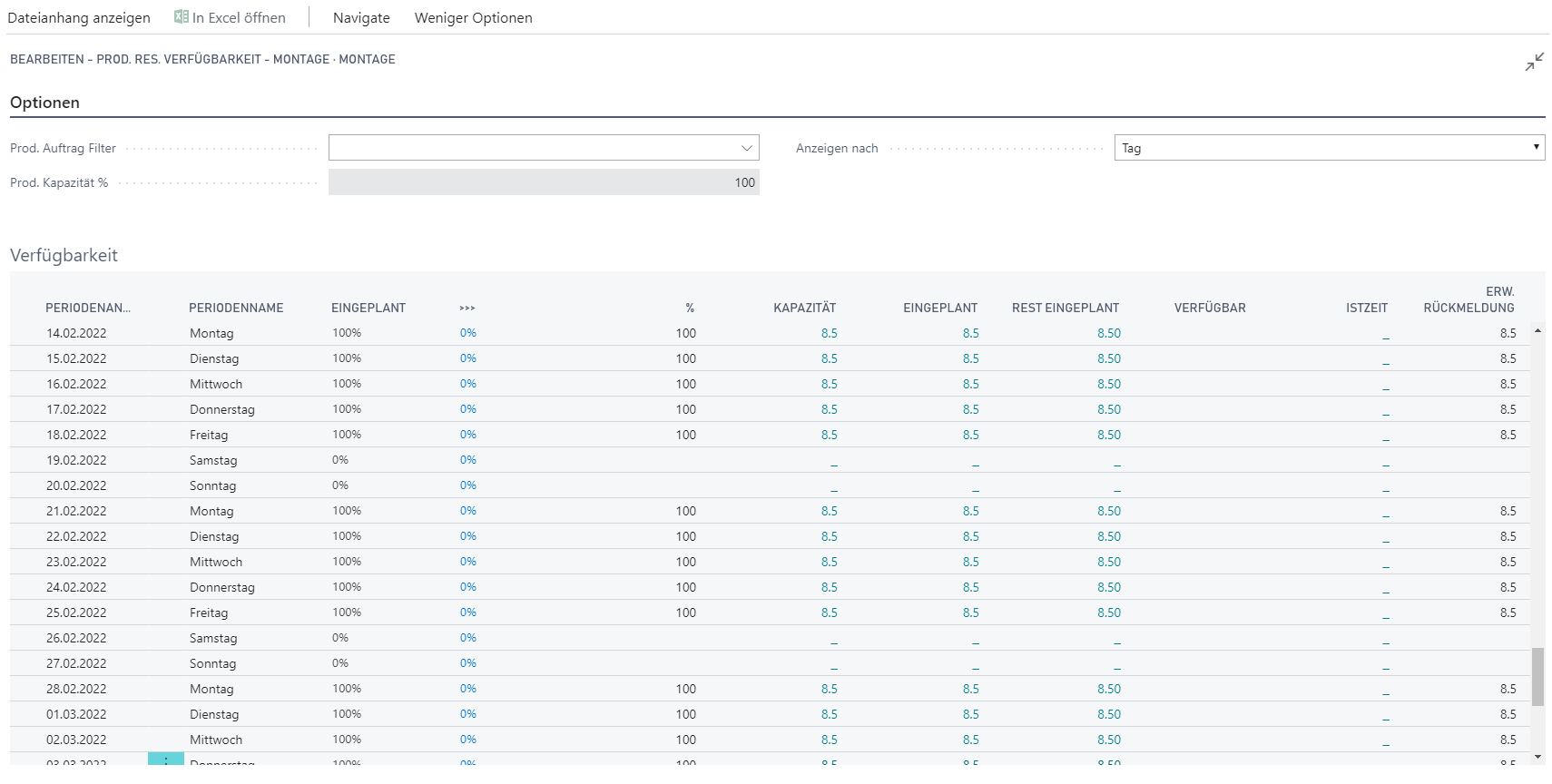

Direkt ab der PA-Zeile kann die Belastung der Ressource grafisch angezeigt und auch verschoben werden. Benutzen Sie die Auftragszeile, Statistik oder kurz F7.
Alle Zahlen basieren auf den Produktionsterminzeilen. So können Sie ab der Spalte Eigeplant die Produktionsterminzeilen direkt öffnen.

Verändern der Einplanung
Es gibt zwei Möglichkeiten Belastungen zu eliminieren: Die Start- beziehungsweise Endzeit wird verschoben oder die Kapazität der Ressource wird erhöht.
- Schieben von eingeplanten Zeiten
Wir unterschieden drei Tiefen der Verschiebung:
Das Start- oder Enddatum des PAs wird verschoben und der PA gesamthaft neu terminiert. Das kann im Kopf des PA oder direkt auf dem Produktionsplan gemacht werden.
Innerhalb der Produktionsterminzeilen wird vom Übergang zu einem neuen Arbeitsgang (neue Ressource), diese auf ein anderes Startdatum/Startzeit gesetzt.
Innerhalt der Produktionsterminzeilen wird ein Arbeitsgang unterbrochen. Mitten in einer Ressource wird ein Startdatum verschoben.
Werden Termine direkt im PA verschoben, geschieht das in den Produktionsterminzeilen. Dabei wird nicht mehr die Einplanung eines ganzen PAs verschoben, sondern nur noch einzelne Zeiten. Das Programm markiert den korrigierten Punkt automatisch im Feld Fixtermin.
Schieben von Belastungen kann auch auf dem Produktionsplan (detaillierter erklärt in Kapitel 7.5) mit dem Ändern des Startdatums oder durch den Funktionsbutton Ein Tag Schieben gemacht werden. So wird immer der Start um einen Tag geschoben.
- Verändern von Kapazitäten

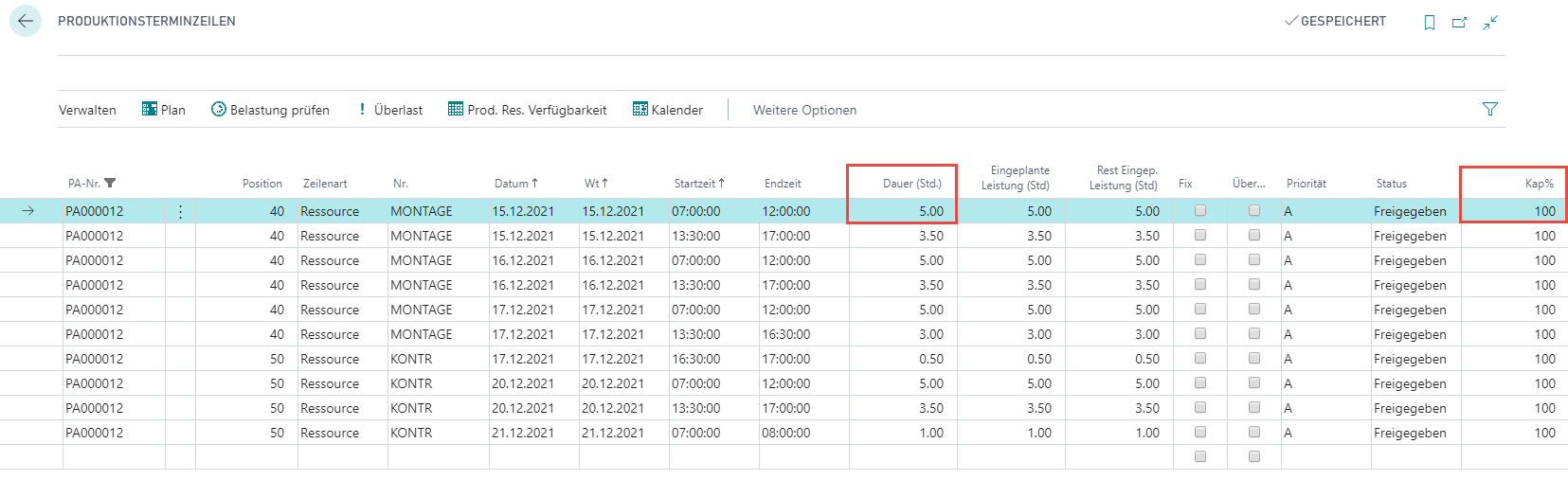

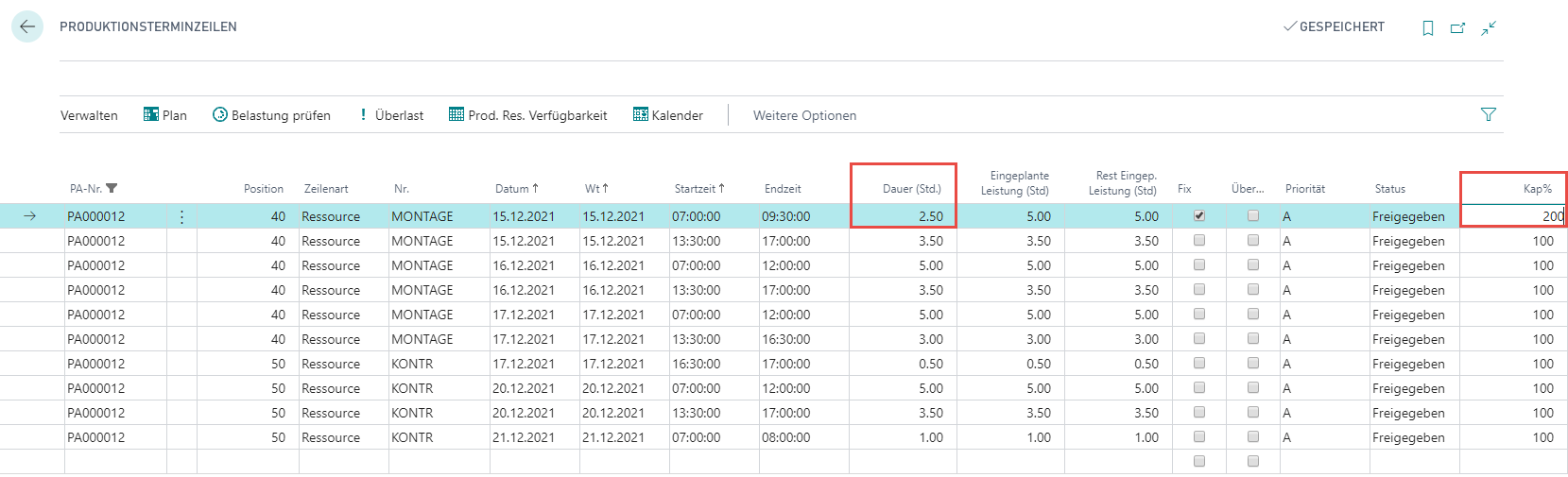

Eine andere Möglichkeit ist das Verändern der Kapazität einer Ressource. Die Kapazitäten der Ressourcen werden aus der Ressourcenkarte übernommen. Zum Beispiel wurde mit 1 Person gerechnet, also 100%. Wenn nun die Ressource auf 200% verdoppelt wird, kann die eingeplante Leistung verdoppelt werden. So verkürzt sich auch die Dauer um die Hälfte.
