Just-in-time Materialdisposition

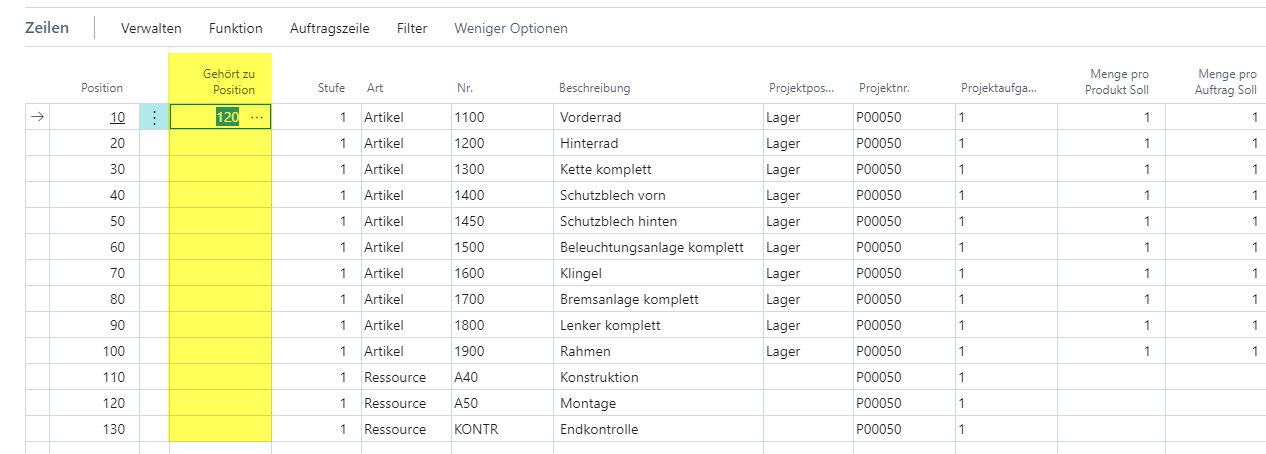

Für die Abbildung einer allfälligen Just-in-Time Materialdisposition kann das Feld Gehört zu Position auf der PA-Zeile verwendet werden. Hier kann über eine Auswahlpage ein im selben OP/PA vorhanden Arbeitsgang (Ressourcen Zeile) ausgewählt werden. Dies ist nur auf Zeilen vom Typ Artikel möglich.

Ziel des Vorgangs: Die Artikel lassen sich eindeutig mit einem Arbeitsgang im OP/PA verbinden.
Wird nun im PA die Produktionsplanung durchgeführt, kann das "Material Bezugsdatum" auf der PA-Zeile (Artikel-Zeile) mit dem aus der Planung (Produktionsterminzeilen) berechneten Startdatum abgefüllt werden. Dies entspricht somit einer Just-in-Time Materialdisposition, da die Artikel erst per Datum des Starts des Arbeitsgangs bereitstehen müssen.

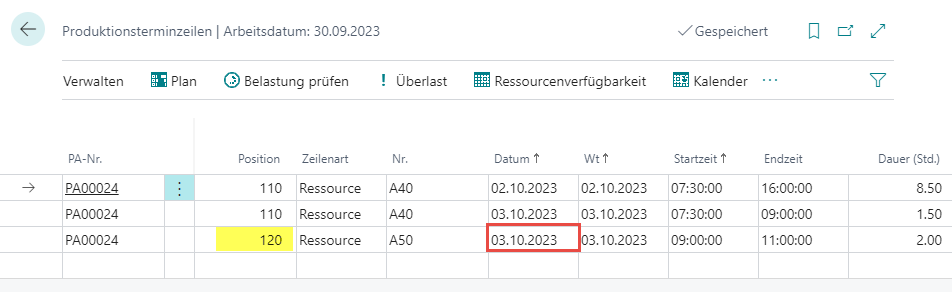

Beispiel: Artikel Position 10 ist mit Arbeitsgang 120 verknüpft (siehe Screenshot oben). Der Starttermin von Arbeitsgang 120 wird durch die Planung auf den 03.10.2023 berechnet. Durch die Verknüpfung wird nun auch das Material Bezugsdatum automatisch auf diesen Tag gesetzt:

PA-Zeilen:

Wichtige Auswertungen aus der Produktionsplanung

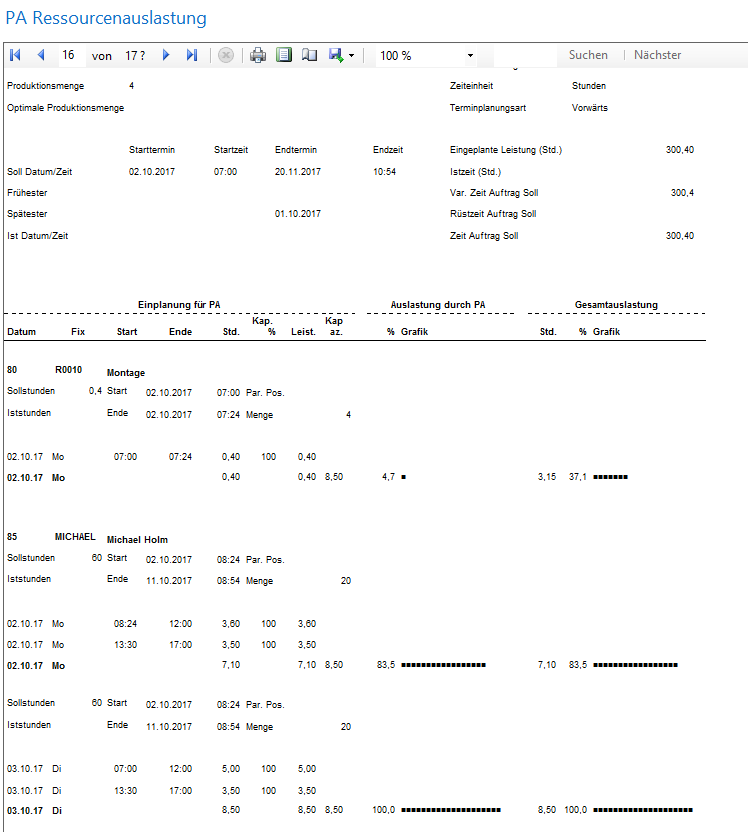

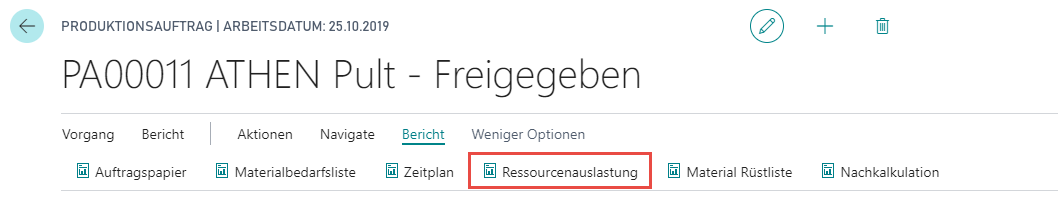

- Produktionsauftrag Ressourcenauslastung
Die Ressourcenauslastung zeigt die Auslastung durch den einzelnen PA und gesamthaft von allen PAs an.

Produktionsauftrag Zeitplan
Der Produktionsauftrag Zeitplan zeigt die berechneten Start- und Endtermine der Arbeitsgänge an.
Ein ähnlicher Zeitplan ist auch direkt aus dem OP möglich. Dazu muss eine Produktionsmenge erfasst werden.

- Ressourcenzeitplan

Dieser Bericht zeigt die geplanten Produktionsterminzeilen gruppiert nach Ressource an.

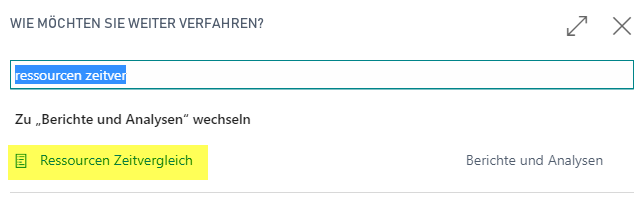

- Ressourcen Zeitanalyse (Vergleich)

Dieser komplexe Bericht kann im Register Optionen auf verschiedene Bedürfnisse eingestellt werden. In den dynamischen Spalten können mehrere Ressourcen angezeigt werden. Die Periode wird jeweils auf einen Monat vorgeschlagen, kann aber auch verändert werden.

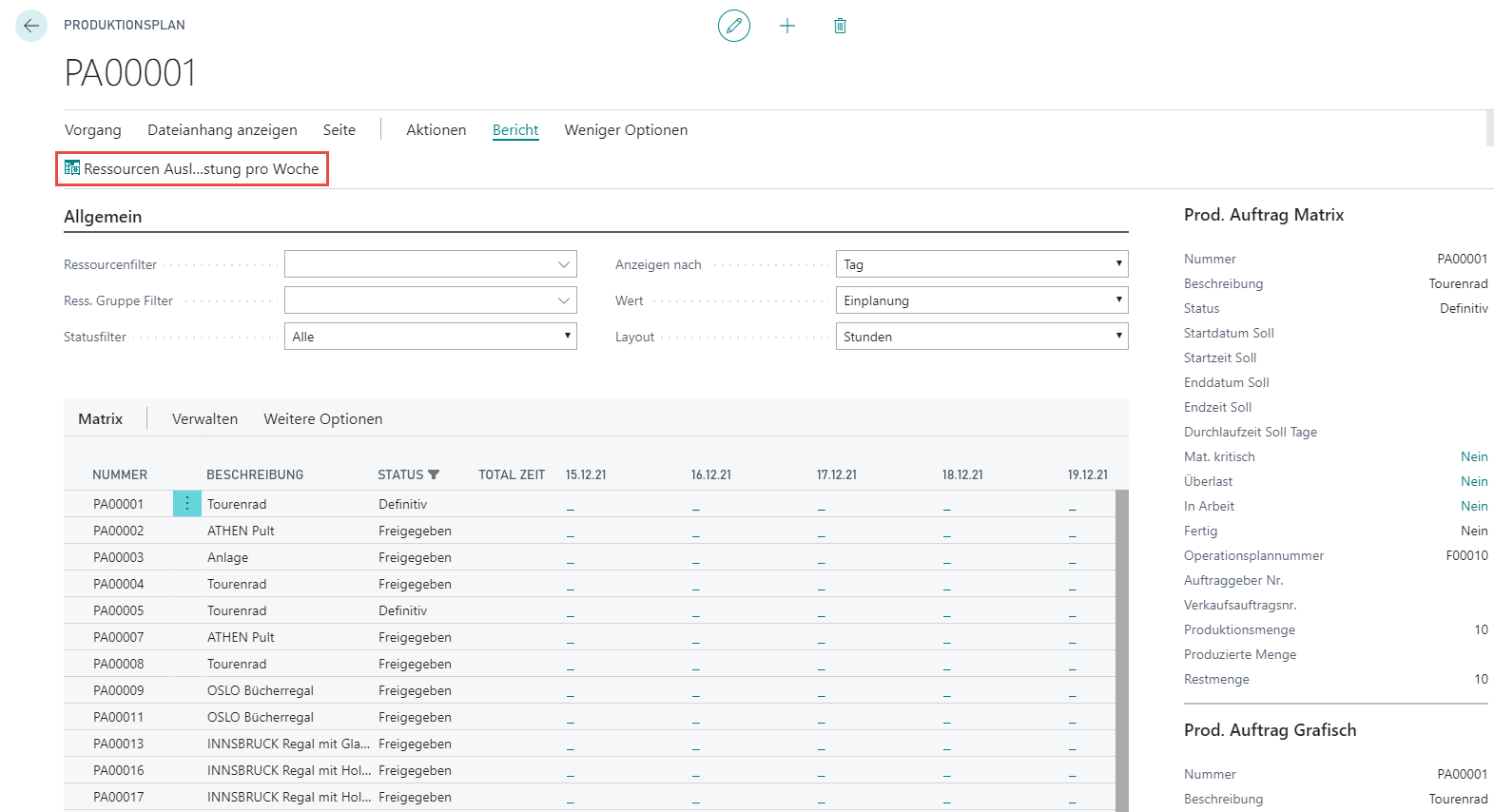

Ressourcenauslastung pro Woche

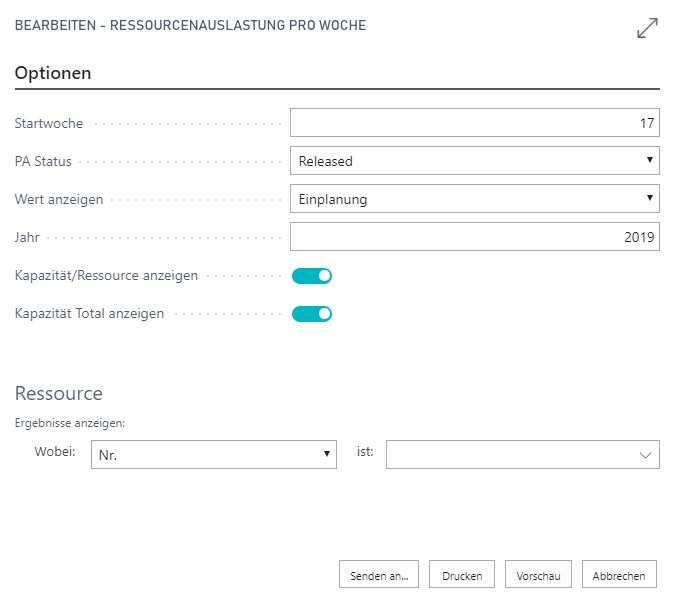

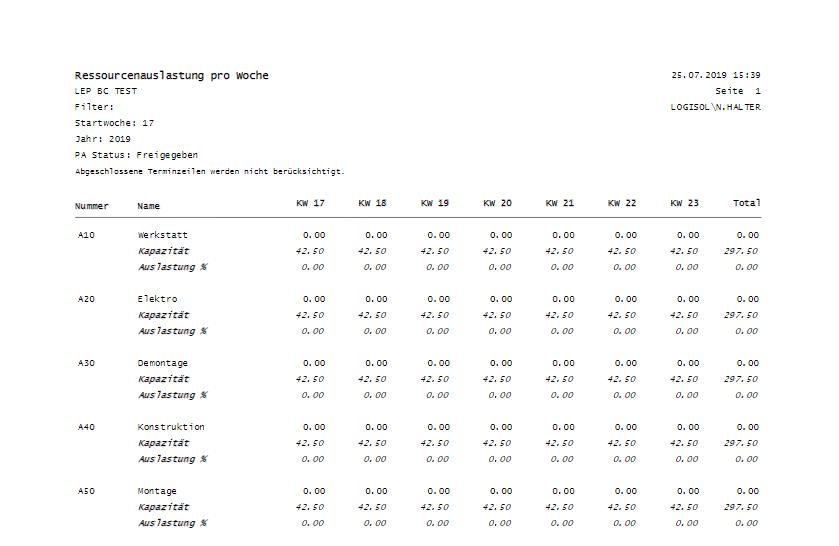

Auf dem Produktionsplan kann der Report "Ressourcenauslastung pro Woche" aufgerufen werden.

| Optionen | Funktionsbeschreibung |
| Startwoche | Eingabe der ersten Woche die auf dem Bericht dargestellt werden soll |
| PA Status | Eingabe des Status der ausgewertet werden soll. Alle PA-Stati werden berücksichtigt, wenn keine Auswahl getroffen wird. Stati: Erfasst, Geplant, Definitiv, Freigegeben, Abgeschlossen |
| Wert anzeigen | Einplanung: Eingeplante Kapazität Einplanung – Ist: Restwert der eingeplanten Leistung |
| Jahr | Jahr der Auswertung |
| Kapazität/Ressource anzeigen | Zeigt die verfügbare Kapazität pro Ressource und Woche |
| Kapazität Total anzeigen | Totalisiert die verfügbare Kapazität im Fuss der Auswertung pro Woche |
