Allgemeines

Weil das Modul LogiProduction für den Einsatz in unterschiedlichsten Betrieben vorgesehen ist, stehen für die Rückmeldung der Ist-Zeit mehrere Wege offen:

  • Rückmeldung pro Produktionsauftragszeile

  • Rückmeldung pro Produktionsauftragskopf

  • Automatische Rückmeldung bei Abschluss

  • Rückmeldung über das BDE Erfassungsjournal mit oder ohne Barcodeleser

  • Rückmeldung mit externer BDE-Infrastruktur über das BDE-Erfassungsjournal

Welche Vorgehensweise für Ihre Unternehmung optimal ist, hängt von vielen Faktoren ab.

Die höchste Genauigkeit - gleichzusetzen mit dem grössten administrativen Aufwand - wird bei Rückmeldung jedes einzelnen Produktionsschritts erzielt.

Im Gegensatz dazu ist es möglich, nur in gewissen Ausnahmefällen die Istzeit rückzumelden, beispielsweise bei grosser Abweichung von der Vorgabezeit. Für alle anderen Produktionsschritte wird mit der Sollzeit gerechnet.

  1. Erlaubte Rückmeldungen festlegen

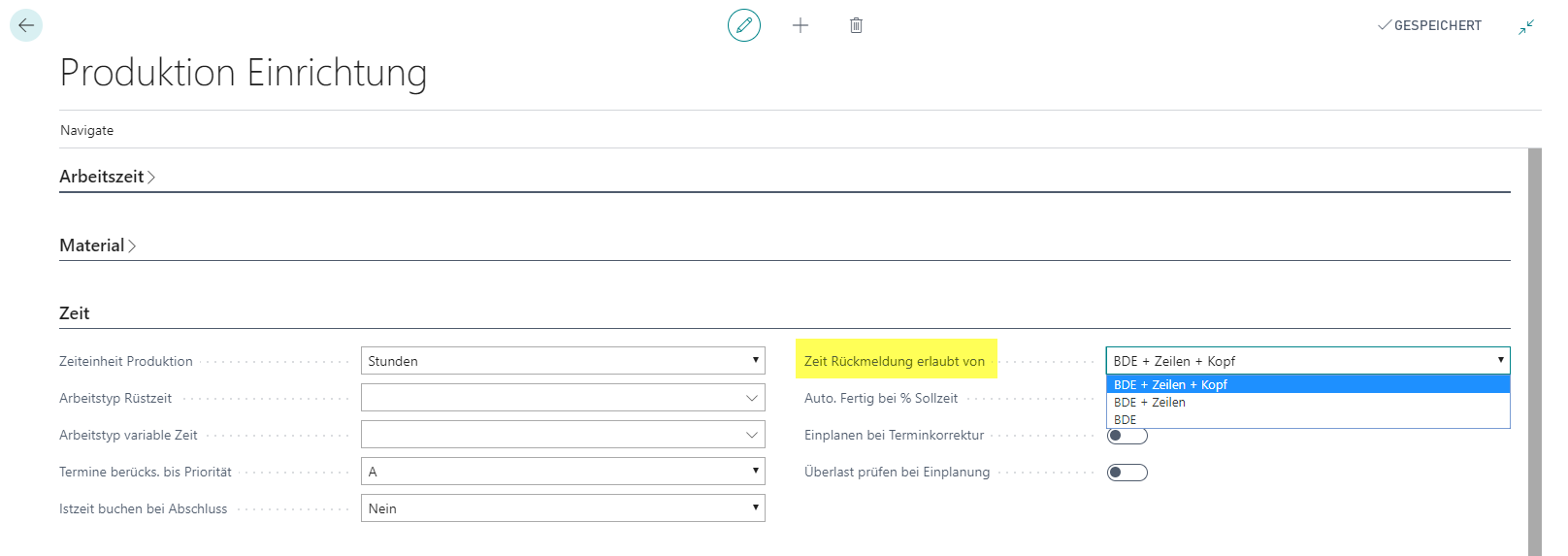

In der Produktion Einrichtungen können Sie festlegen, auf welcher Stufe die Rückmeldungen erlaubt sind.

Option Beschreibung/Inhalt
BDE + Zeilen + Kopf IST-Zeiten können auf allen Stufen erfasst werden
BDE + Zeilen IST-Zeiten können im BDE-Journal oder auf der Produktionszeile getätigt werden
BDE IST-Zeiten können nur im BDE-Journal erfasst werden

Für die Nachkalkulation werden Soll- und Istkosten verglichen. Diese setzen sich im Bereich der Ressourcen und Maschinen wie folgt zusammen:

Kosten Faktoren
Sollkosten Rüstzeit Stundensatz x Rüstzeit+ Var. Zeit Stundensatz x Var. Zeit
Istkosten Stundensatz Ist x Istzeit (Std.)

Aus diesen Faktoren geht hervor, dass pro Produktionsauftragszeile:

  • bei der Rückmeldung nur die gesamte Zeit (Rüst- und Var. Zeit) rapportiert wird

  • der Stundensatz der Istkosten ein wichtiger Korrekturfaktor ist

Falls Sie in bestimmten Fällen Rüstzeit und Variable Zeit einzeln rückmelden möchten, definieren Sie dafür einfach je eine Zeile auf dem Produktionsauftrag. Als Vorgabewert für den Stundensatz Ist gilt der Var. Zeit Stundensatz. Er wird beim Abrufen des Operationsplans in den Produktionsauftrag übertragen.

  1. Rückmeldung auf der PA-Zeile

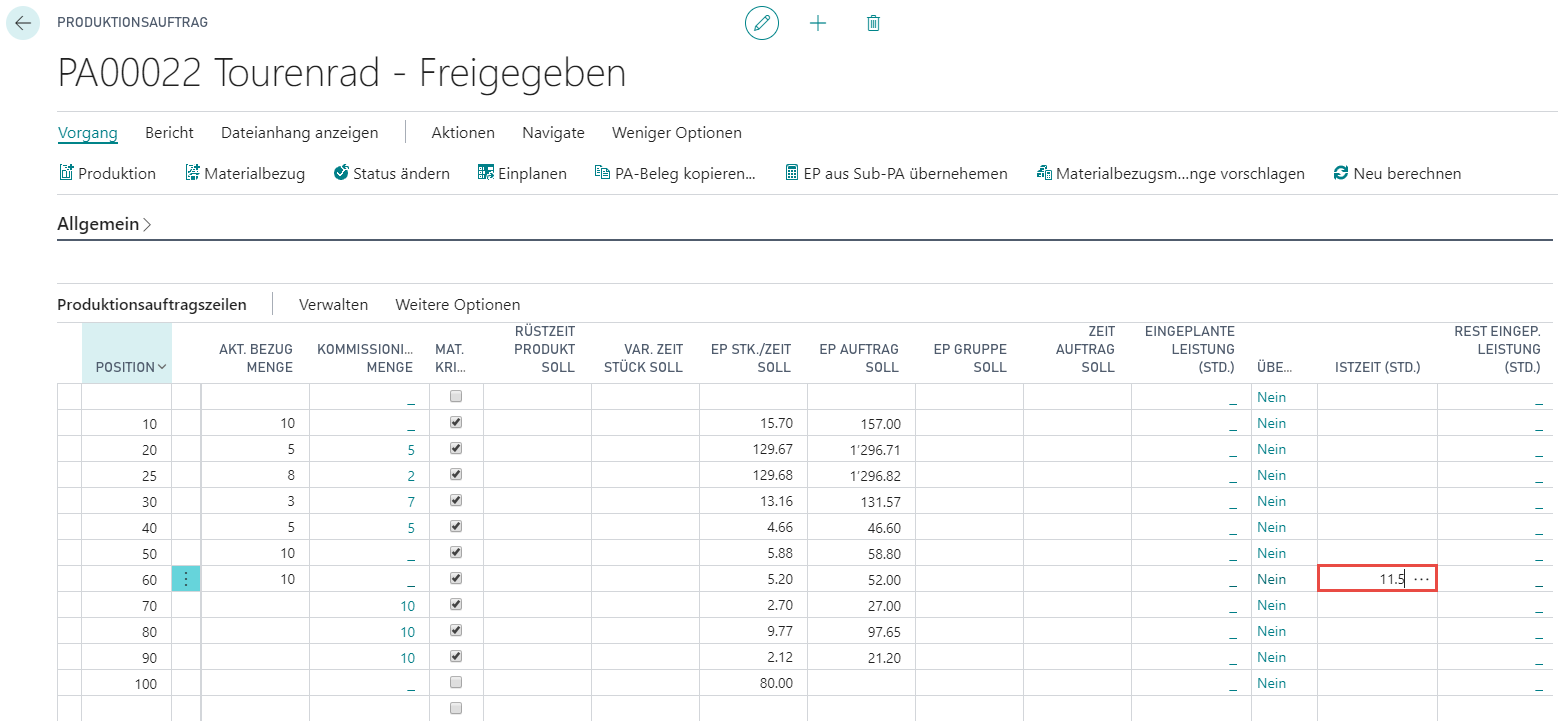

Ohne spezielles BDE-Modul werden die Istzeiten direkt im Produktionsauftrag zurückgemeldet. Im folgenden Bild sehen Sie einige Zeilen des Produktionsauftrages PA00018. Zur besseren Übersicht haben wir die für dieses Beispiel wichtigen Spalten Rest. Eingep. Leistung (Std.) und Istzeit (Std.) verschoben. Zuerst wird die Istzeit der Montage mit 11.5 Std. rückgemeldet. Die Vorgabezeit ist 12.65 Std.

  1. Stellen Sie sicher, dass der Produktionsauftrag den Status Freigegeben hat

  2. Platzieren Sie den Cursor in die Spalte Istzeit (Std.) der Position 60

  3. Tragen Sie die Istzeit 11.50 ein. Beachten Sie, dass dies 11 ½ Stunden und nicht 11 Std. 50 Min sind

Wenn Sie im Feld Istzeit (Std.) den AssistButton klicken, können Sie überprüfen, dass Business Central bei der Eingabe der Istzeit einen Produktionszeitposten geschrieben hat. Dies ist wichtig, weil besonders bei mehrtägigen Produktionsschritten mehrere Rückmeldungen pro Position notwendig sein können.

Die zweite und dritte Rückmeldung auf Position 70 illustriert dies:

  1. Position 70, die Endkontrolle, wird durch die Mittagspause unterbrochen. Melden Sie daher zuerst 1.5 Stunden, und danach 1 Stunden zurück:

  2. Tragen Sie die erste Rückmeldung mit 1.5 in die Spalte Istzeit (Std.) von Position 70 ein.
    Bei der zweiten Rückmeldung muss die neue Gesamtzeit eingetragen werden, damit Business Central im Hintergrund automatisch eine Zusatzbuchung generiert: Überschreiben Sie die im vorherigen Schritt eingetragene Zeit von 1.5 mit 2.5.
